国产大屁股视频免费区_国产福利观看_国产人无码A在线西瓜影音_A∨无码免费在线观看 私人尤物不卡av免费无毒_99国产精品丝袜久久久久_

正高集團 · 助力全球建造

  • 電話:電話:

    張小姐15813704696
    方先生13510125217
  • 傳真:傳真:

    0752-5288147
  • 郵箱:郵箱:

    zgkj168@163.com
  • 總部地址:總部地址:

    廣東省深圳市龍崗區龍崗街道南聯社區碧新路(龍崗段)2123號301-7
  • 生產基地:生產基地:

    廣東省惠州市惠陽區大亞灣西區街道龍山三路1號
  • 在線留言

    新聞中心

    鋁模板生產加工介紹鋁模板安裝詳細施工工藝流程

    發布日期:2018-05-28 作者:正高集團 點擊:

    近年來,隨著人民對生活環境和居住水平的需求越來越高,及媒體對節能環保問題的關注,國家政策面對節能環保和綠色產品的支持力度越來越大。2016年,國務院發布的《“十三五”節能減排綜合工作方案》中明確要求“實施綠色建筑全產業鏈發展計劃,推行綠色施工方式,推廣節能綠色建材、裝配式和鋼結構建筑”。工信部編制的《有色金屬行業“十三五”發展規劃》中,也鼓勵擴大鋁模板、泡沫鋁抗震房屋、鋁結構活動板房在建筑領域的應用。以下為鋁模板安裝的詳細施工工藝流程:

    工廠到工廠

    1. 根據建筑圖紙(結構圖、建筑圖等)進行圖紙深化,并與施工方技術人員確認深化圖紙,無誤后安排生產。

    2. 生產完成后出廠前進行試拼裝,無誤后方可打包裝車運送至工地。

    鋁模板生產加工

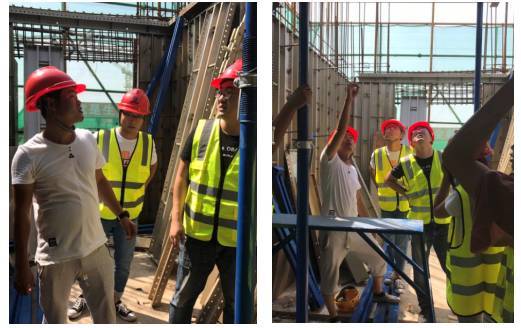

    3. 與施工現場技術、施工員及勞務班組人員認真進行技術交底。

    鋁模板生產加工

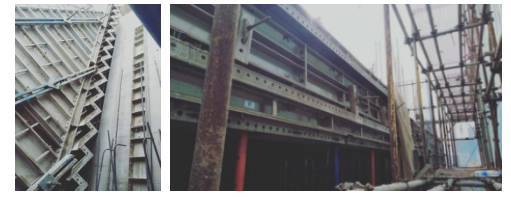

    開始安裝模板

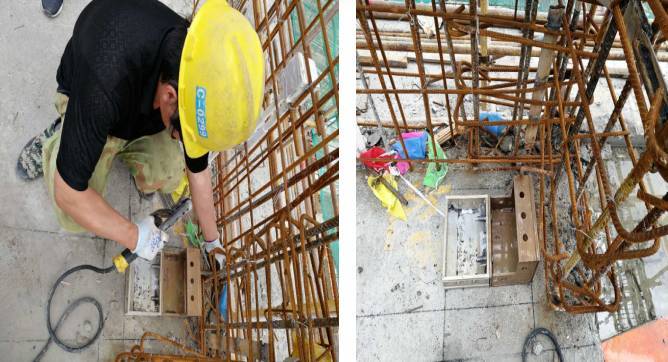

    1. 根據工程圖紙放線,綁扎豎向墻體鋼筋并將定位筋準確焊接。各專業預埋完成后開始安裝模板。

    鋁模板生產加工

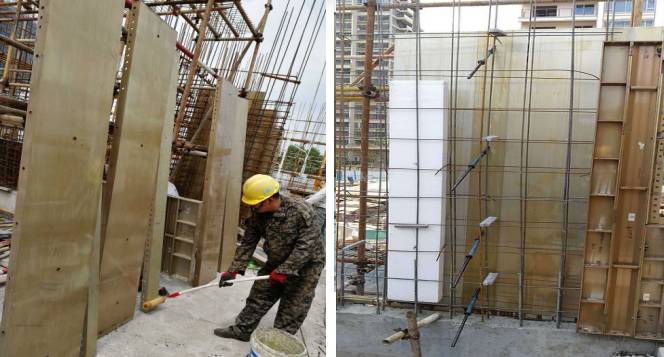

    2. 涂抹隔離劑,根據配板圖紙,先從陰角模板開始。

    3. 依次安裝陰角一側標準模板,模板用我司標準短款銷釘(54mm)連接。

    鋁模板生產加工

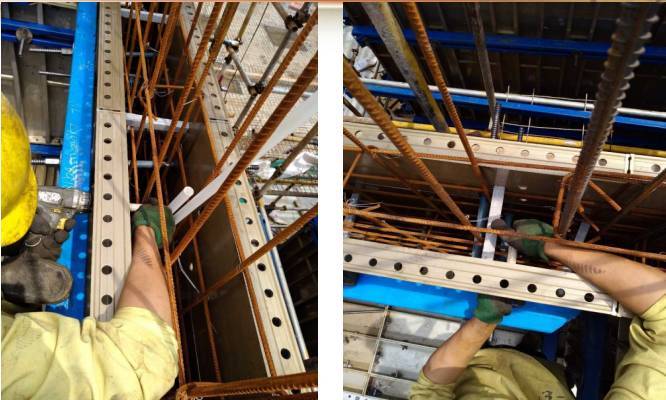

    4. 從對面陽角開始安裝模板,放置水泥預制內稱,應放置在對拉螺栓周邊不大于10公分處,陰角轉角處必須放置水泥預制內稱。

    5. 安裝對拉螺栓(M18*750、一排4個)開始安裝不宜過緊,用標準螺母(M18、4個)及墊片(140*140*10)連接另一側模板依次類推。

    6. 安裝墻端洞口模板(D800/D1500/42J200、兩個上下連接成2300等)用銷釘與墻側模板板鎖緊。

    鋁模板生產加工

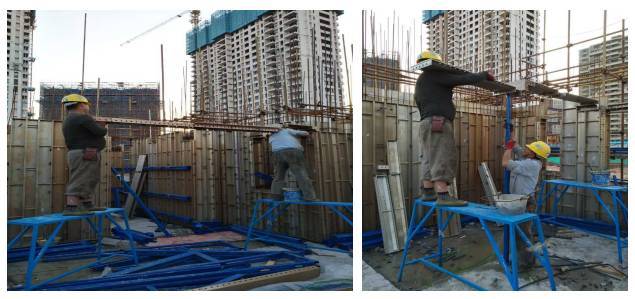

    7. 安裝外墻上K板面板。外墻上部模板應高出結構標高50mm,模板采用300寬K板面板,并準確安裝預埋螺栓,此預埋螺栓為上一層外墻板K板所連接位置。

    鋁模板生產加工

    8. 先安裝梁底模板及梁底支撐。在地面先將梁底支撐模板與兩側模板用螺栓連接,并將梁底支撐安裝到梁底支撐模板中心位置用銷釘固定好,再整個抬起放在相應位置并用標準銷釘連接,按施工圖紙要求初步調整水平高度。

    鋁模板生產加工

    9. 安裝梁側模板直接放在梁底模板突出加強筋上方,并用墻端銷釘鎖緊。

    鋁模板生產加工

    10. 安裝頂板模板,先安裝頂板陰角模板用標準銷釘進行連接,安裝早拆梁及早拆支撐,安裝頂板模板與墻體模板上方用標準銷釘連接,早拆梁處直接放上即可,依次連接至對面頂板陰角模板。安裝完成后再整體調整水平及高度滿足施工要求。

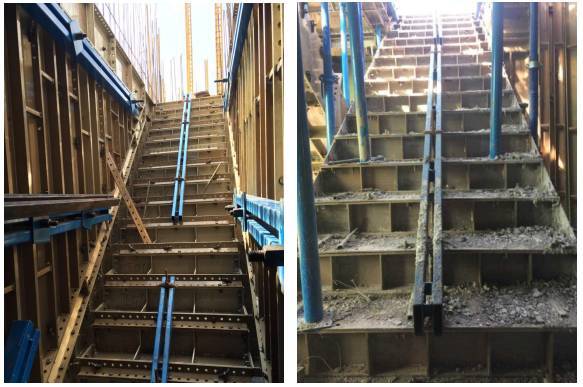

    11. 樓梯間模板安裝,先安裝樓梯間墻模板(與其他墻模板類似)及踏步底板,綁扎踏步板內鋼筋,安裝踏步模板并在踏步起始位置、休息平臺等處應用膨脹螺栓及對拉螺栓與下部模板及混凝土進行連接防止踏步在澆筑過程中上浮(整體效果加綁扎頂板及梁鋼筋,同時模板工進行加固及尺寸校對)。

    鋁模板生產加工

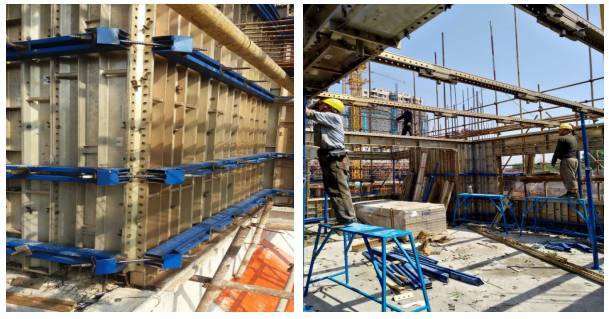

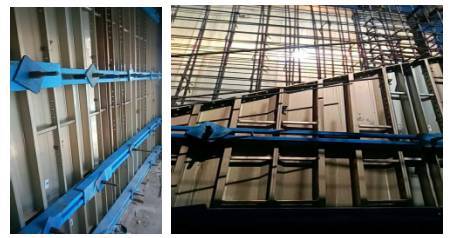

    12. 模板加固,背楞安裝:在板上下兩個加強筋上用U字碼(400mm),橫向?qū)⒛0灞忱悖˙L28590等,規格根據圖紙)各模板進行連接,保證模板整體平整度,背楞安裝完成后將對拉螺栓鎖緊。頂拉斜支撐安裝:主支撐安裝在上方背楞上,輔助支撐安裝在下方背楞上,支撐底座用膨脹栓與地面固定,安裝間距不應大于2米,且墻柱端部及短肢墻必須安裝頂拉斜支撐,根據具體情況適當增加頂拉斜支撐。利用頂拉斜支撐調節墻、柱垂直度。

    鋁模板生產加工

    13. 整體安裝完成后對模板進行標號,以便上層周轉時辨認。

    鋁模板生產加工

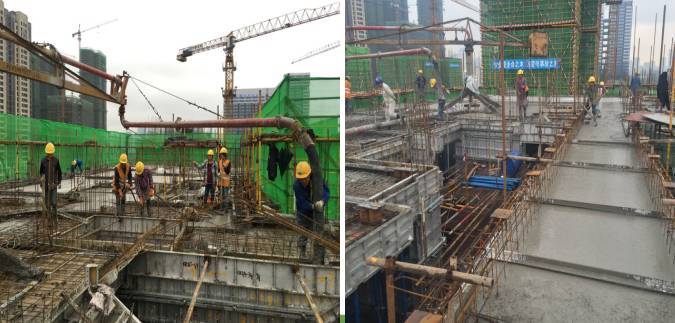

    14. 澆筑混凝土。鋁模板生產加工介紹到,模板安裝完成后整體驗收合格后開始澆筑混凝土,澆筑時必須設專人看護模板,避免模板配件松動或滑落引起模板下沉或脹模等現象,發現時應立即停止?jié)仓⒓皶r(shí)校正。

    拆模及上一層周轉

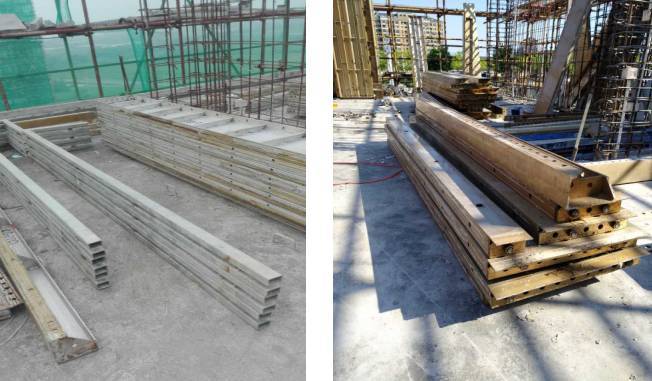

    1. 在征得現場技術部同意后,先拆墻模板。拆除順序?yàn)橄炔鸪忱?,再拆除?biāo)準銷釘,拆除對拉螺栓,拆除模板,后拆陰角模板;再拆上部模板,拆除模板時,模板鋼框四周有拆???,利用專用拆模工具進行拆模。拆好的模板清理四周及面板上的混凝土,利用傳料孔運至上層。涂抹脫模劑再次安裝。外墻飄窗等外檐與內墻一樣全部拆除,將K板連接在預埋螺栓處,并與內墻模板進行連接。

    鋁模板生產加工

    2. 梁模板拆模,在征得現場監理及技術部同意或同等混凝土試塊強度滿足早拆要求時開始拆除梁底模板,先拆梁底支撐模板以外其他梁底模板,再拆除梁側模板。梁底支撐模板及支撐應保留到混凝土強度達到設計值100%后移除,一般為三層冬季施工時根據具體情況適當增加。

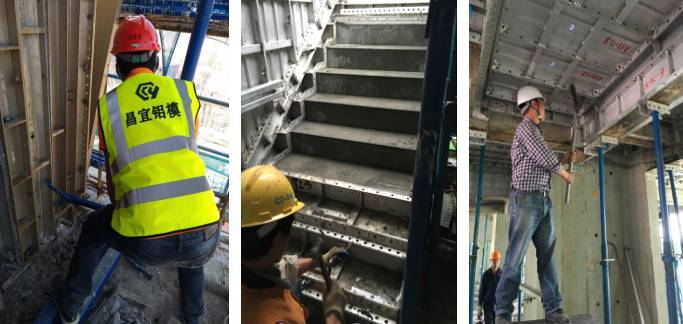

    3. 拆除頂板模板,在征得現場監理及技術部同意或同等混凝土試塊強度滿足早拆要求時開始拆除頂板模板。事先準備工作凳,先將早拆支撐頭部滑動翼板敲掉,敲掉早拆翼板工作應一個開間一個人員進行逐個操作,避免多人操作防止模板掉落傷人,敲掉早拆翼板早拆梁及部分模板將向下滑落200mm,此時應一人拆模一人在下接模板及早拆梁等碼放整齊。清理四周及面板上的混凝土。早拆支撐應保留到混凝土強度達到設計值100%后移除,一般為三層冬季施工時根據具體情況適當增加。

    鋁模板生產加工

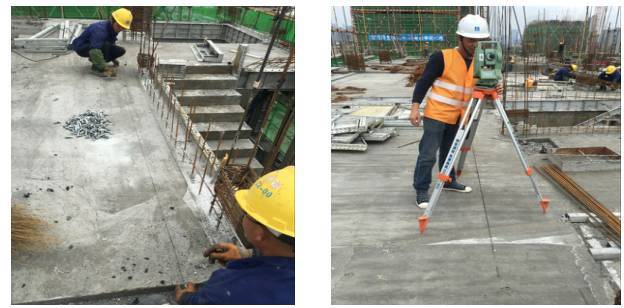

    4 待上層層放線、墻體鋼筋綁扎、定位筋焊接、樓板超高部位調平及各專業預埋完成后,按下層施工步驟進行模板安裝。

    鋁模板生產加工

    本文網址:http://www.fzhsj.com/news/404.html

    關鍵詞:建筑鋁模板研發廠家,鋁模板技術指導,鋁模板安裝

    近期瀏覽:

    l1.png 咨詢熱線:

    張小姐:15813704696

    方先生:13510125217

    Copyright ? 2023 惠州正高金屬制品有限公司 粵ICP備18033808號
    技術支持:華信環球
  • 網站首頁
  • 咨詢電話
  • 返回頂部
